Opération réalisée · octobre 2026
Quatre chaudières sur collecteurs
La chaufferie d’un banc de formation, dans le Val-de-Marne : quatre chaudières posées sur pupitres, à raccorder à un même réseau. Nous avons façonné et soudé les collecteurs, raccordé les générateurs et préparé les départs à venir, pour une entreprise de génie climatique titulaire des travaux.

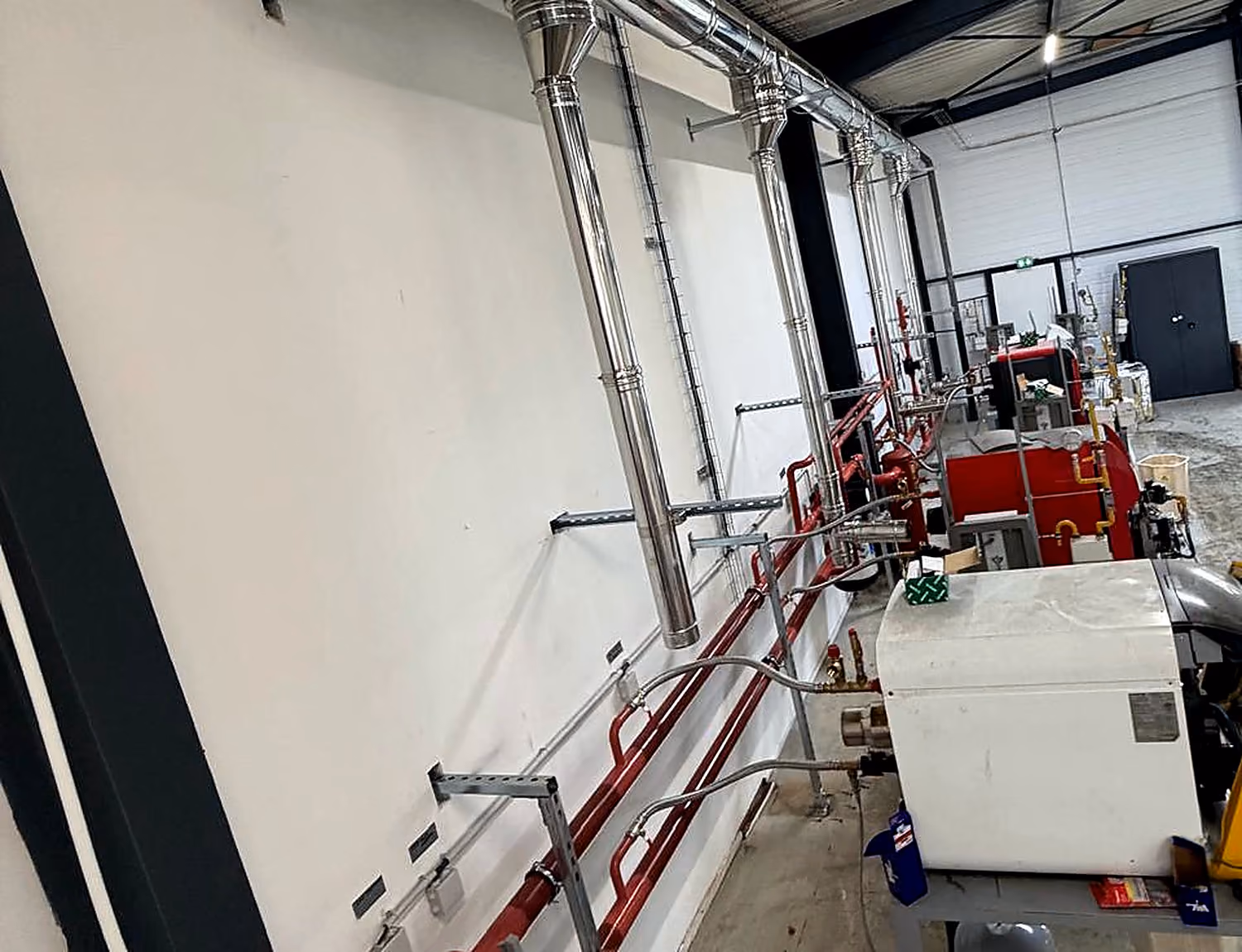

Collecteurs DN80 le long du mur
01La visite en vidéo
Une minute et demie dans le local, du collecteur aux chaudières.
La vidéo suit le réseau tel qu’il a été posé : les collecteurs, la nourrice des départs, la bouteille de découplage et le pot à boues, le raccordement de chaque chaudière, puis les attentes laissées pour les extensions. Filmée sur place le 15 octobre 2026, stabilisée, sans le son.
02Ce que comprend l’opérationstatut : réception en cours
- Deux collecteurs DN80primaire et secondaire, façonnés et soudés, avec fonds et piquages, d’environ 15 m chacun.

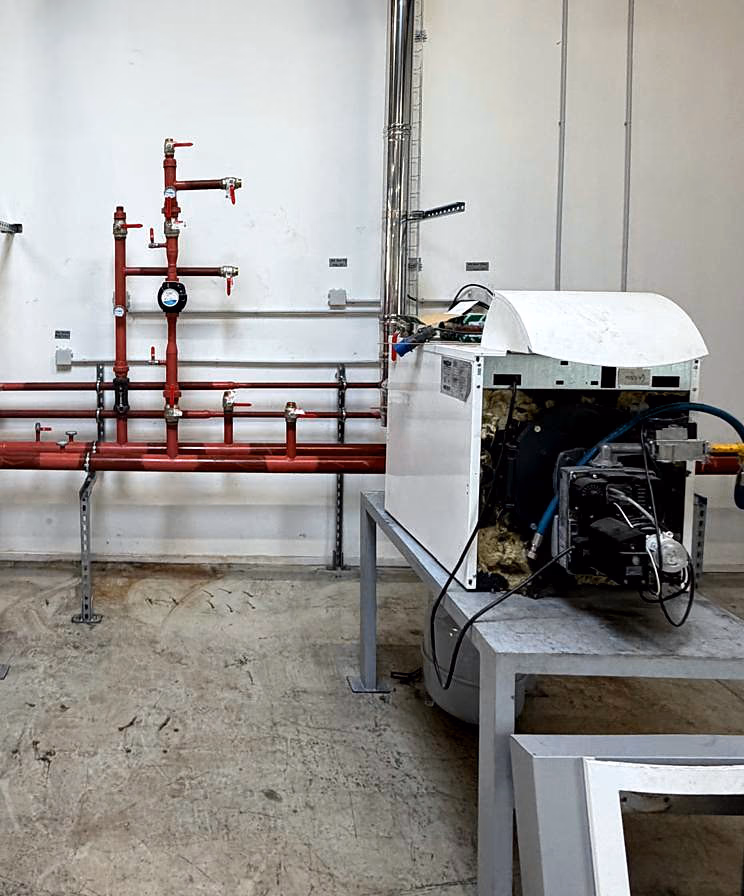

- Découplageraccordement des collecteurs à la bouteille de découplage existante, par quatre piquages DN80.
- Primaireintégration de la pompe primaire entre collecteurs et bouteille, pot à boues sur dérivation, thermomètres.

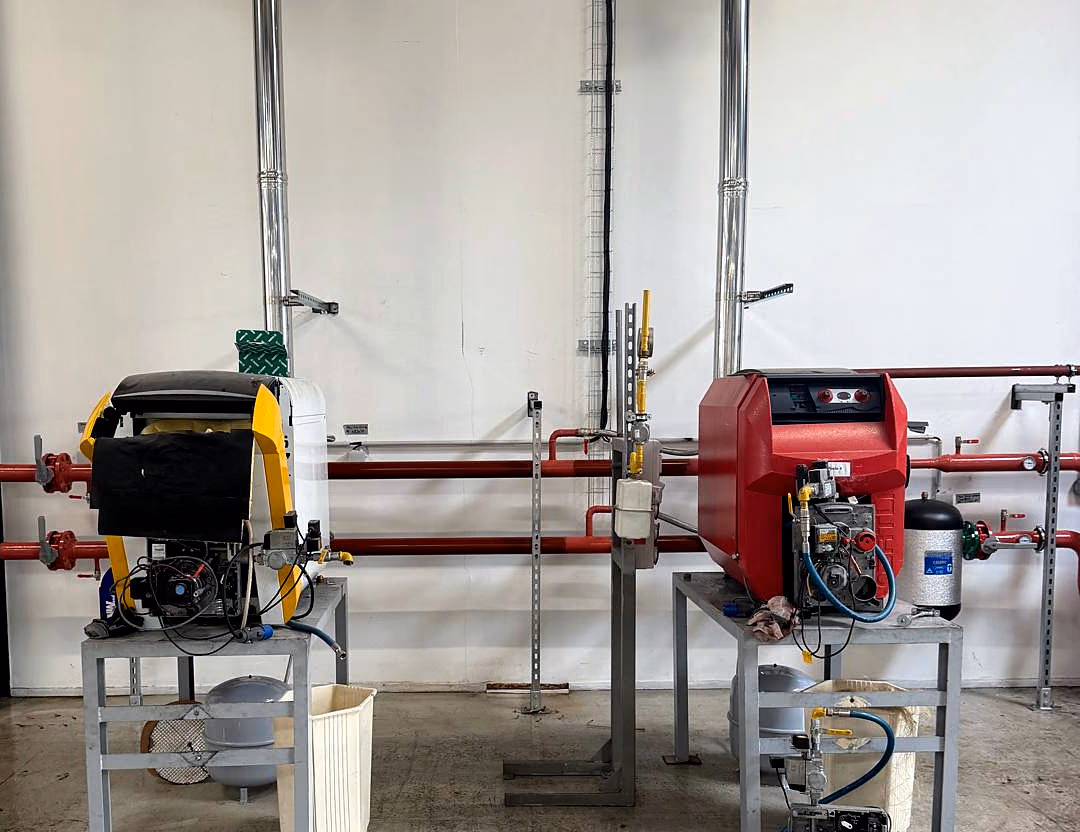

- Quatre chaudièresantennes DN50 vers chaque chaudière, vannes d’isolement aller et retour, vase d’expansion raccordé avec sa vanne.
- Secondairedépart pompé vers un premier aérotherme avec vanne d’équilibrage ; attentes vannées et bouchonnées pour un second aérotherme, deux centrales de traitement d’air, le réseau de radiateurs et le plancher chauffant.

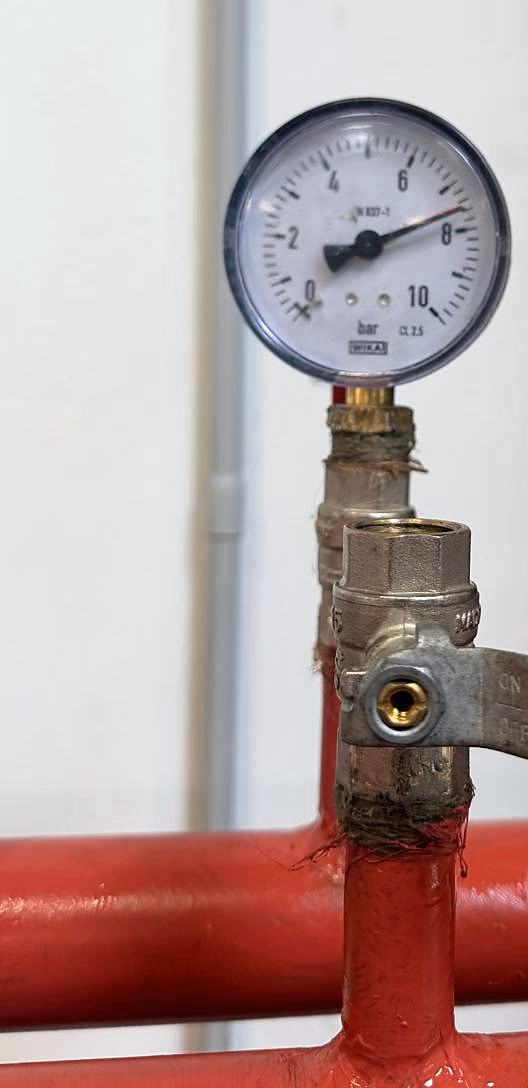

- Contrôlesépreuve d’étanchéité et mise en eau des réseaux, purge et mise en pression, prévues avant réception.
- Collecteurs
- 2 × DN80, 15 m environ chacun
- Chaudières raccordées
- 4
- Diamètres
- DN32 DN80
- Assemblage
- acier soudé
- Attentes préparées
- 5
- Durée prévue
- une semaine, octobre 2026

03Raccordements et contrôles

Chaque chaudière est reliée aux collecteurs par ses antennes aller et retour, chacune isolable, avec son vase d’expansion. Le matériel et le supportage étaient fournis par le titulaire ; les consommables et les gaz de soudage étaient à notre charge, comme la reprise antirouille des jonctions soudées.

chaufferies et sous-stationssoudure de tuyauterieprimaire, secondaire et découplagetoutes nos opérations
Un local technique à raccorder ?
Transmettez le schéma de principe et la liste des générateurs : nous vous dirons ce que nous façonnons, ce que nous raccordons et sous quel délai.
